网友提问:二环南路铁路桥什么时候能建好?
网友:
自深南高速玉林段正式开通以来,个人开车走了多次深南高速,发现从玉林城区上深南高速实在是“太难了”。无论是走玉兴公路从玉林西高速收费站上高速,还是走二环南路、天河路从福绵北高速收费站上高速,都面临大车多,夜间行车对向车道远光灯干扰行车,对比起走玉林北收费站上广昆高速,行驶品质实在差太多。
想咨询一下:

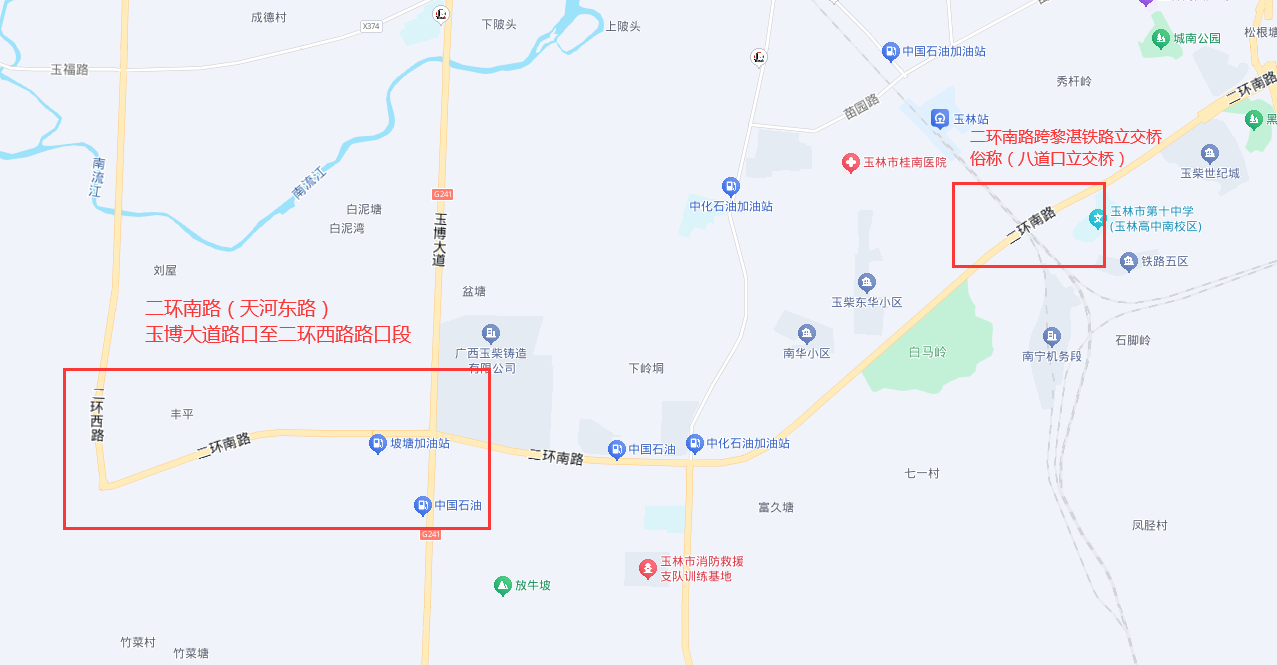

1.玉林城区二环南路跨黎湛铁路(俗称八道口路段)什么时候能扩建完成?
2.二环南路(玉博大道至二环西路与天河东路平交口段)什么时候能完成双向八车道建设?如果一时间还无法完成扩建,能不能将临时隔离的水马更换为混凝土隔离栏,现在的临时水马歪歪扭扭,还不反光了,夜间行车非常危险。还有,这段路能否完善遮光和路**安设施,晚上没有路灯,过境的大货车又多,个个都开远光灯,根本看不见路。
3.玉兴公路(塘步岭立交桥至兴业段)能否参考天河路福绵段,恢复中央绿化隔离带,种植灌木。这样夜间行车,司机也免受对向远光灯干扰(说实话,不开远光灯确实也看不见路),其次也能防止行人乱横穿公路,提升公路安全行车系数。
官方答复
玉林市交通运输局网友:您好!首先感谢您对交通运输工作的关心和支持。您向人民网“领导留言板”反映的三个意见建议已收悉!我局高度重视,经认真研究,迅速组织相关业务部门进行调处,现将情况反馈如下:
经调查了解,一、二环南路铁路桥工程正在推进建设,目前正在实施桥台台背回填施工,待该施工环节完毕后,按照先左幅后右幅的顺序依次进行架梁施工,预计今年年底完工。我局派出专人跟踪督促项目业主加快施工,待工程建设完成后,将实现双向八车道通行,届时将彻底解决该段道路拥堵的问题。
二、天河东路玉州段改扩建工程于2021年6月完成左幅主路建设,右幅主路仅完成了路基、水稳层及给排水工程。由于近年来**宏观政策调整和地方财政困难,项目剩余建设资金难以一次性筹措到位,我局已向市人民政府汇报,争取通过盘活土地收益等方式先行落实部分建设资金,争取年内完成天河东路右幅主路建设。待右幅主路及中央分隔带完成建设后,实现了双向八车道通行,将大大改善行车舒适性,有效降低安全风险。
三、关于G324玉林至兴业公路,该条道路为国道,具体由玉林公路发展中心管养,建议您向该部门咨询有关事项。 再次感谢您对我市交通运输工作的关注和支持,欢迎您今后继续关心和支持我们的工作。
